踏着时代的节拍,穿越岁月的时空,
我们又走进火红的七月。
伟大的中国共产党,历经风雨洗礼,迎来了她99岁的生日。
电建人将对党的无比忠诚和对电建事业的无限热爱
化作一个又一个精品工程,向伟大的党和祖国献礼!
2020年,面对突如其来的新冠疫情,
兴能电力开启了一场与时间的赛跑。
全体兴能人迎难而上、主动作为,
奋战半年“抢发展”,交出靓丽“成绩单”。
今年以来,公司50余个工程项目陆续开工建设!
下面让我们一起领略一下上半年部分重点在建项目~
看!大江南北,兴能人风尘仆仆的身影;听!都市乡村,响彻施工机械的轰鸣。
辛勤耕耘,我们挥洒汗水;奋发图强,我们踏上新的征程。
让我们共同祝福中国共产党九十九岁生日快乐!
祝福祖国明天更美好!

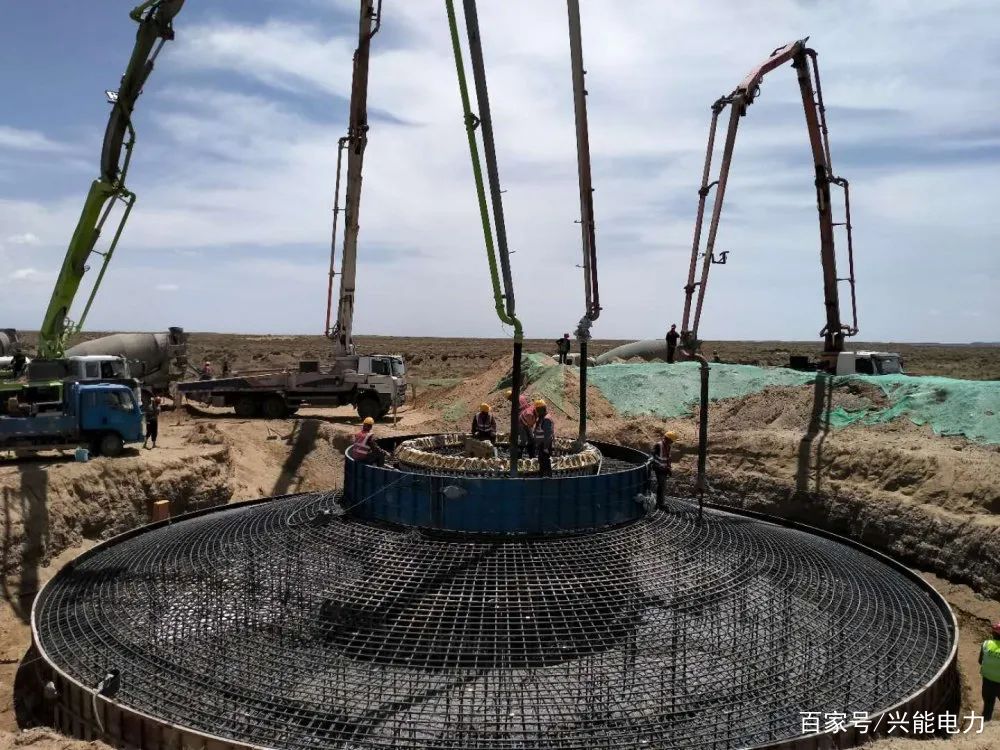

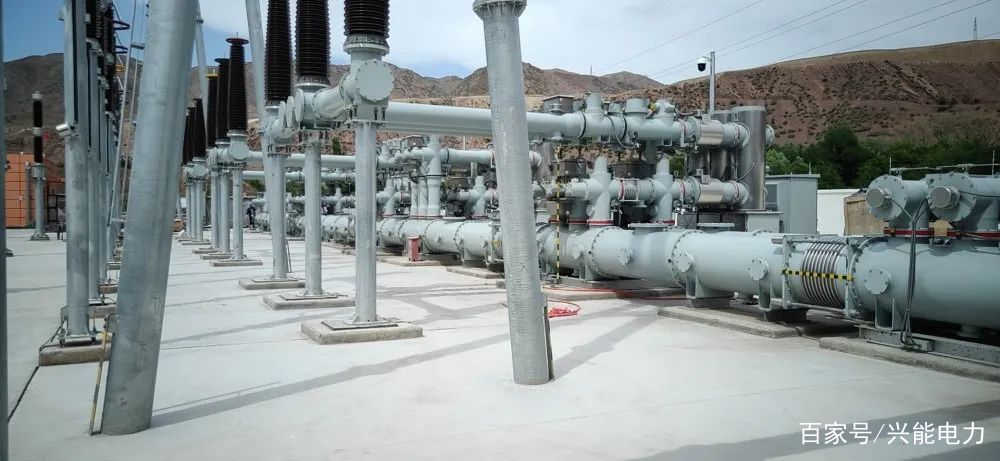

1.青海海南州100MW风电项目

青海飞翔共和瓦风电电项目位于青海省海南州共和县切吉乡东科村和共和县塘格木镇浪娘村,总装机容量100MW,新建110kV升压站一座,以110kV送出线路接入国家电网。截至6月30日,青海海南州100MW风电项目H21-H28已完成全面基础浇筑、基础防腐等工作,H29-H33已完成锚栓安装、H34已完成基础垫层。目前项目各项工作正有条不紊进行中。

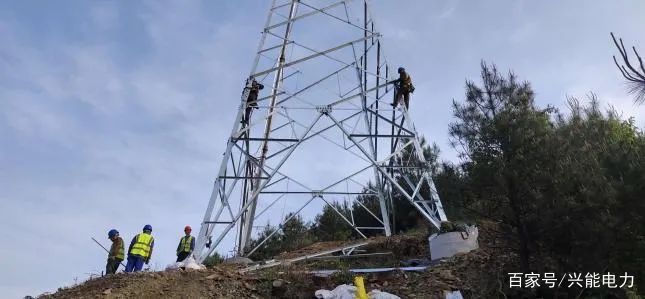

2.中广核郴州七甲-江背山送出线路及扩建工程

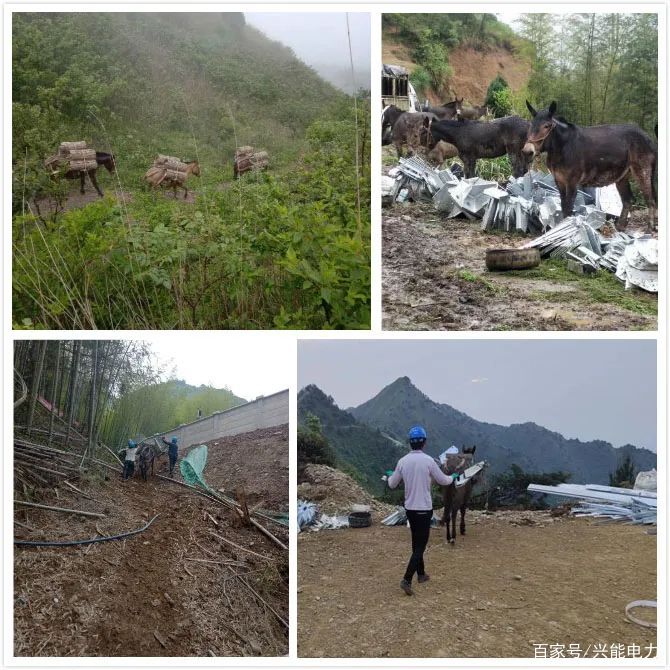

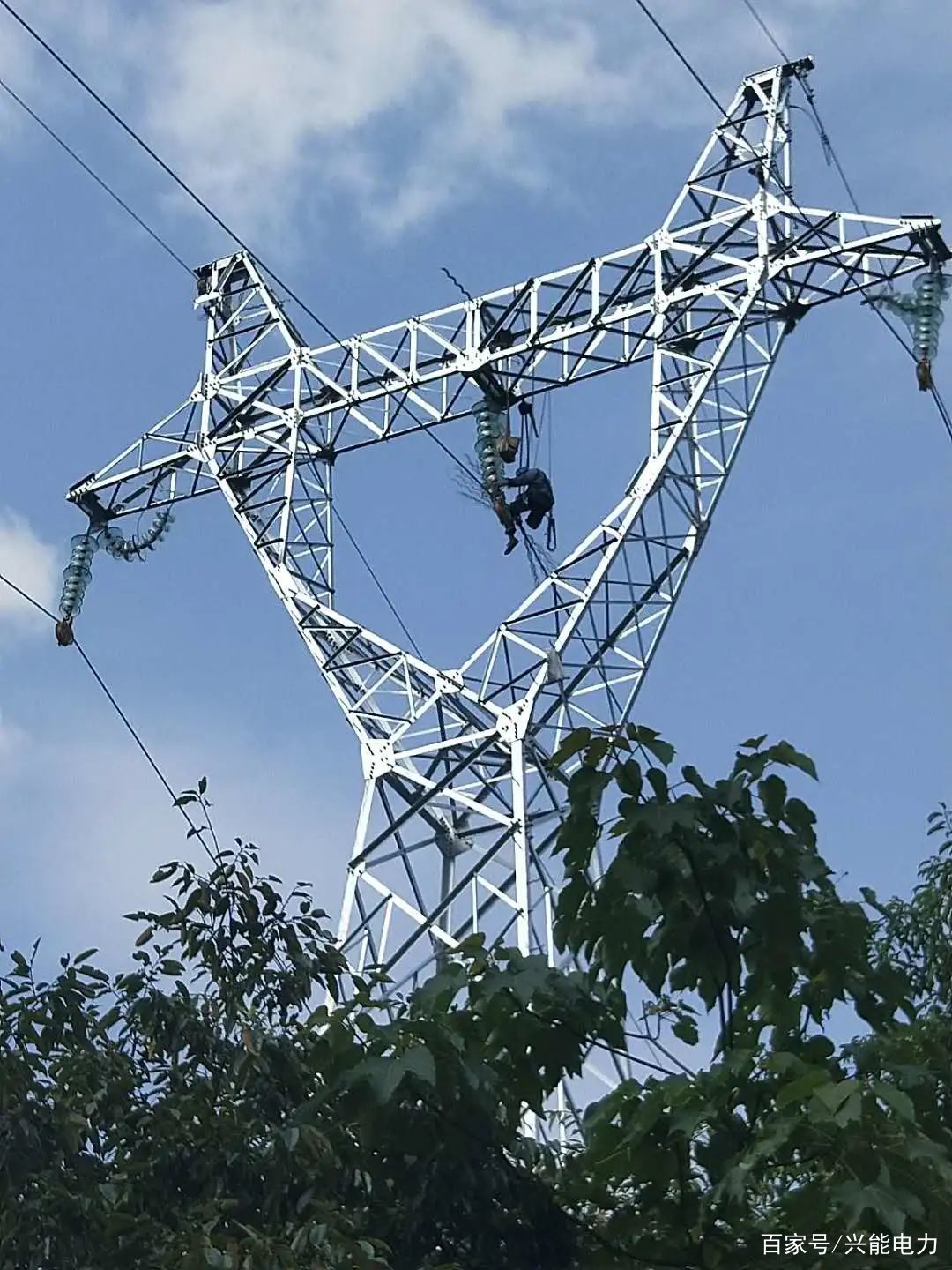

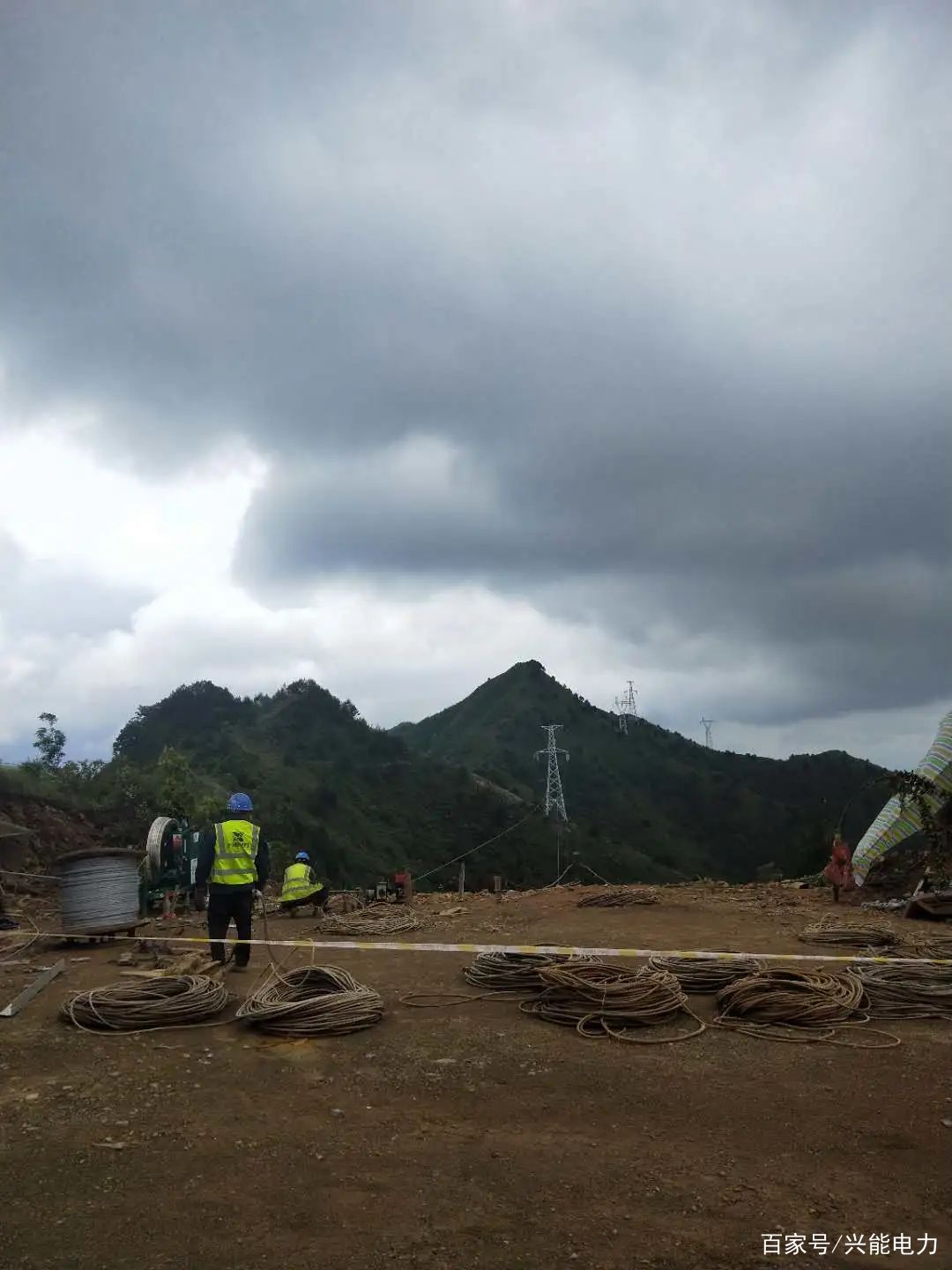

郴州七甲-江背山风电场位于湖南省郴州市永兴县和资兴市境内,海拔高度在1000米~1300米之间,属于山地风电场。该项目地处山区,地势崎岖,交通不便,施工难度极大。塔材物资等全靠“马帮”一点一点运送,征地协调难度大。项目部克服诸多困难,全盘谋划、全力攻坚,施工进度稳步推进。目前该项目已于6月15日完成初验收,预计将于7月5日完成送电。

3.新疆山口变电站220kV间隔扩建工程
山口变电站位于新疆维吾尔自治区伊犁哈萨克自治州巩留县境内,截至6月27日,山口变电站220kV间隔扩建工程项目,已基本完成设备安装、调试、电缆敷设等工作,目前正进行最后的场地清理、装饰等工作,为项目投产进行最后的准备。
4.长沙澳海澜庭新居配电项目

澳海澜庭位于长沙市望城区,我司承接澳海澜庭三、四、五、六期项目及澳海谷山府、月亮湾配电工程。该批项目体量大、投资高,作为长沙首批大公变楼盘项目,是我司新居配项目又一标杆工程。目前该项目正有序推进中。
5.新疆第二师2020年农网改造升级塔里木垦区(31、32团)10kV及以下配电工程设计施工EPC总承包
该项目为我司承接的设计、采购、施工EPC总承包工程,包括新建10kV双回配电线路60公里,新建10kV单回配电线路120公里;新建0.4kV线路5公里;新增315kVA变压器1台,新增63kVA变压器30台;改造居民用户500户,改造农业专变用户150户;扩建国网尉犁县35kV群克变电站10kV出线间隔。目前各项工作正处于前期准备中,计划将于12月竣工。
6.长沙轨道交通5号线天际岭110kV主变电站项目
长沙市轨道交通5号线110kV天际岭主变电站工程于2019年3月开始施工。6月10日,在严格执行验收标准的前提下,严把质量安全关,保障施工工艺水平。经过5天的检测、调试后,轨道交通5号线天际岭变电站顺利送电。至此110kV天际岭主变电站正式竣工投产为轨道交通五号线的正式运营提供有力的供电保障。
7.江西中医药科创城外线接入永久供电工程

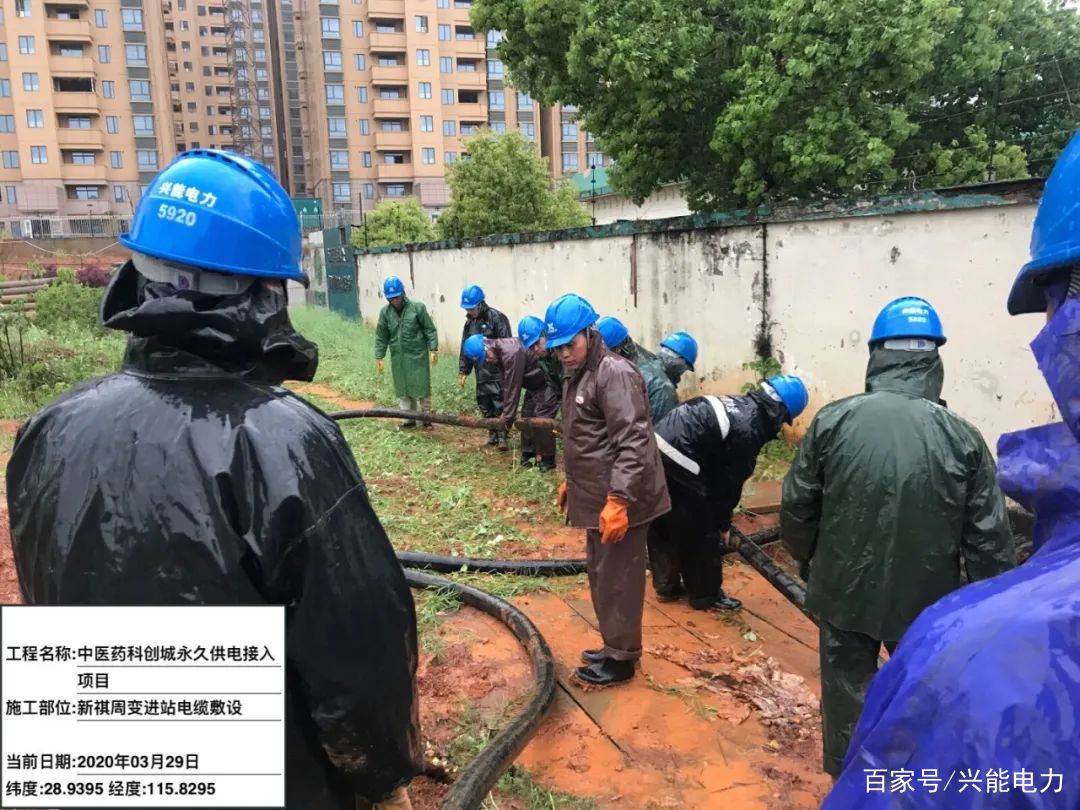

江西中医药科创城外线接入永久供电工程,承担着中医药科创城公共服务中心、会展交易中心、标准厂房一期项目三个重大重点项目的供电任务。中医药科创城外线接入永久供电工程分三段进行通电,分别是外线环网柜通电,标准厂房一期项目通电,公共服务中心、会展交易中心通电,其中外线环网柜已于4月27日完成通电。经过项目部科学统筹、周密安排、共同协作,标准厂房一期项目大科学装置预研中心、邦泰配电间于5月15日正式完成通电!

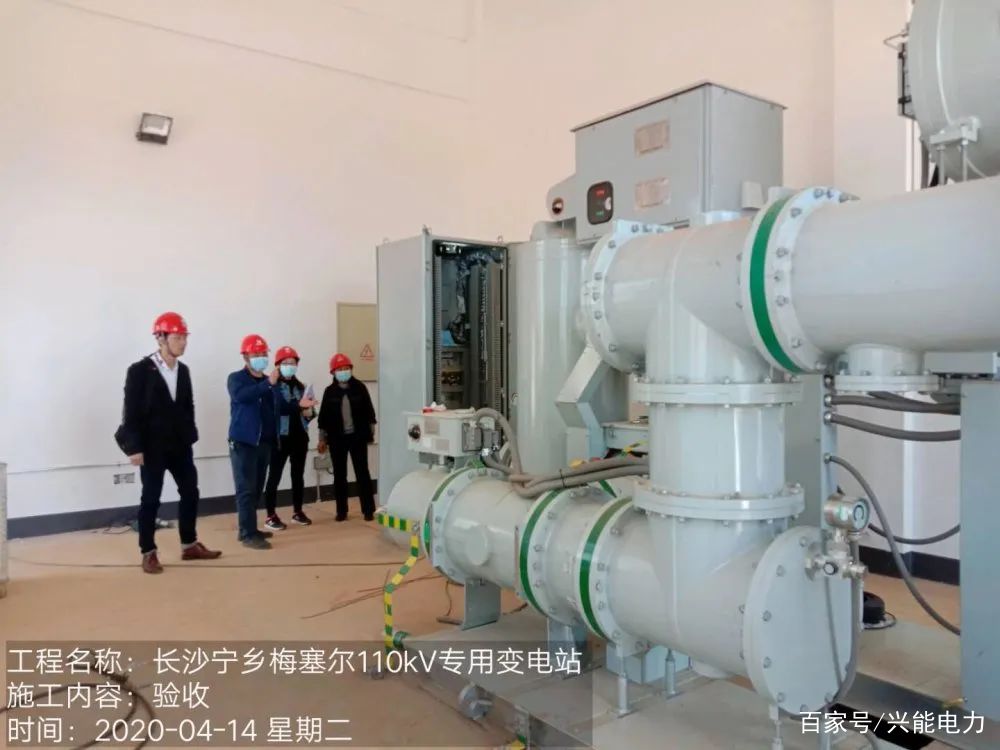

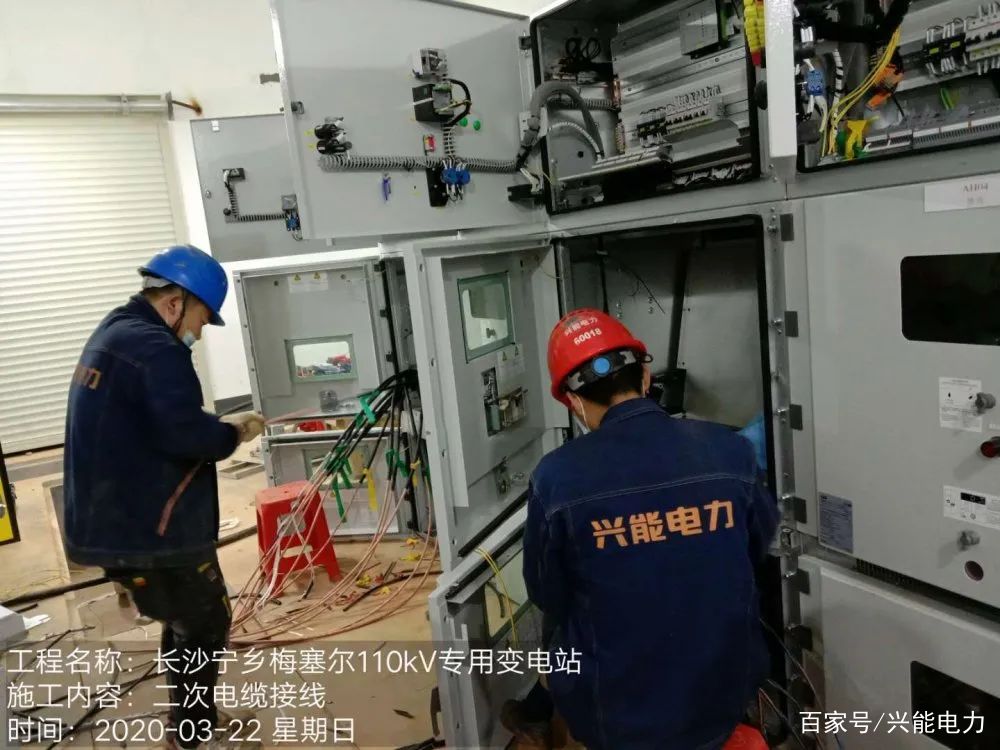

8.宁乡梅塞尔110kV变电站项目
宁乡梅塞尔110kV变电站位于宁乡经开区,是全球最大工业气体公司梅塞尔宁乡生产基地的配套电力工程。该项目自2019年7月开工建设以来,公司组织精干力量,精细化施工,强化工艺质量创新,圆满完成建设任务。目前该项目已于5月份成功投产送电,为地方经济腾飞提供坚强能源支撑。

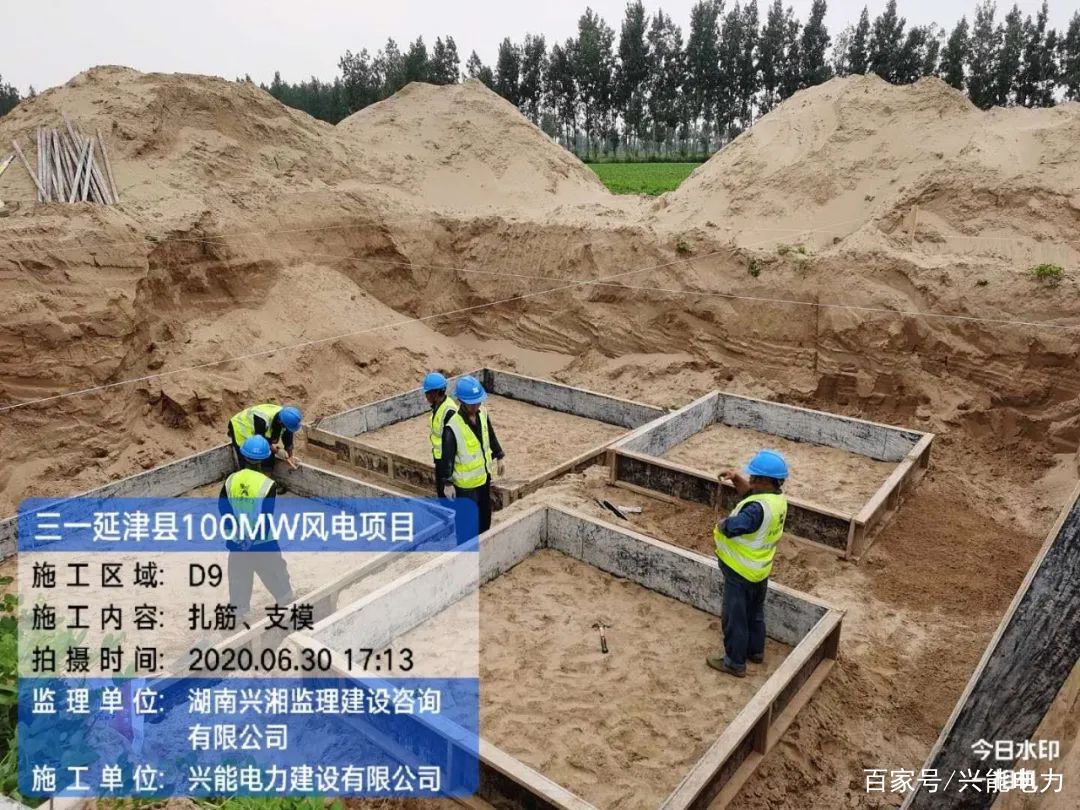

9.河南延津100MW风电项目35kV集成线路工程
该项目位于河南新乡市延津县,装机总容量100MW,采用5回35kV集电线路汇集接入升压站,其中架空线路折单路径长18.55km。本项目于2020年5月破土动工。项目部精心组织,高效施工,目前项目已进入紧张的塔基开挖、浇筑作业阶段。
